产品详情
本项目废水来源于酸洗钝化生产工序,包含酸洗槽漂洗水、钝化槽漂洗水及少量地面冲洗水,设计处理规模为10m³/d(按24小时连续运行设计,小时处理量约0.42m³/h)。
根据同类项目经验及用户提供信息,原水核心水质如下:
|
指标 |
浓度范围 |
备注 |
|
pH |
1-3 |
强酸性,含硝酸、氢氟酸 |
|
铁离子(Fe³⁺) |
100-500 mg/L |
来自基材酸洗溶解 |
|
六价铬(Cr⁶⁺) |
10-50 mg/L |
钝化工艺残留,毒性强 |
|
镍离子(Ni²⁺) |
5-30 mg/L |
不锈钢基材溶解产生 |
|
COD |
400-1500 mg/L |
含缓蚀剂、络合剂等有机物 |
|
SS |
100-500 mg/L |
氧化皮、金属碎屑等悬浮物 |
出水需满足《污水综合排放标准》(GB 8978-1996)表4三级排放标准,核心指标限值如下:
• pH:6-9
• COD:≤500 mg/L
• SS:≤400 mg/L
• 六价铬:≤0.5 mg/L
• 总铬:≤1.5 mg/L
• 总镍:≤1.0 mg/L
•
1. 合规性原则:严格遵循国家及地方环保标准,确保出水稳定达标;
2. 实用性原则:结合废水水质特征,选用成熟可靠、操作简便的处理工艺,降低运行难度;
3. 经济性原则:在满足处理要求的前提下,优化工艺设计,控制投资与运行成本;
4. 安全性原则:针对含酸、含重金属废水特性,设计防腐、防泄漏设施,保障人身与环境安全;
5. 扩展性原则:预留一定处理余量,便于后续水量或水质波动时灵活调整。
1. 《污水综合排放标准》(GB 8978-1996);
2. 《室外排水设计标准》(GB 50014-2021);
3. 《给水排水工程构筑物结构设计规范》(GB 50069-2014);
4. 《危险废物贮存污染控制标准》(GB 18597-2001);
5. 用户提供的废水水量、水质及处理要求。

本方案设计范围涵盖从废水收集到出水排放的完整处理系统,包括:
1. 核心处理单元(还原反应池、中和反应池、混凝絮凝池、沉淀池等);
2. 污泥处理系统(污泥浓缩、压滤脱水设备);
3. 加药系统(药剂溶解、计量投加设备);
4. 辅助系统(管道、阀门、仪表、电气控制等);

5. 甲方负责将电(三相五线制、380V、50Hz)、 自来水供应至污水站接入位置。
6. 土建设计与施工:项目涉及之土建(各种混凝土结构的水池与设备基础)设计与施工,由甲方委托设计院出相应的土建结构施工图,再委托施工单位进行施工。土建施工过程中涉及之楼梯、栏杆、预埋件、预埋螺栓、预留孔、预埋管均由土建施工单位负责,我司负责工艺提资。
7. 设备雨棚、污水站区域室外照明:通常报价中是不含设备雨棚、污水站室外区域照明安装的。
8. 设备调试期间药剂供应:设备调试期间的药剂供应由甲方负责。

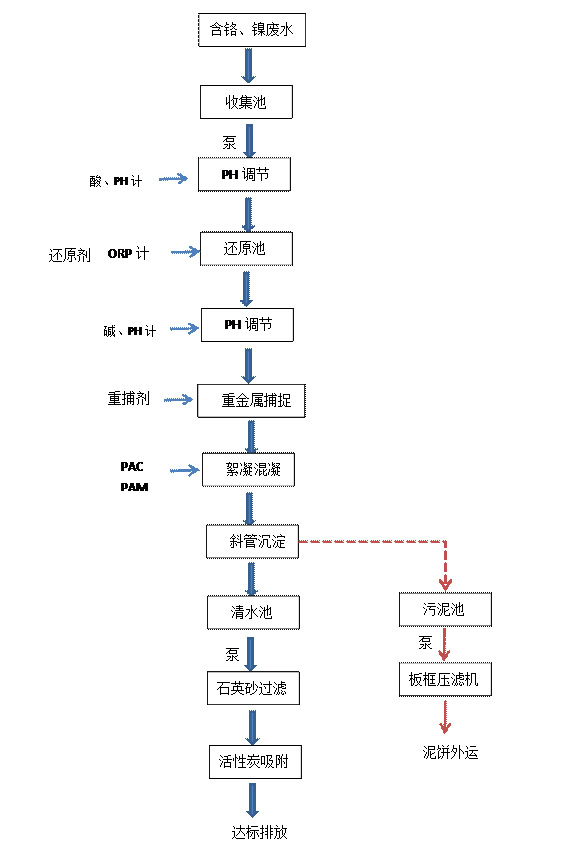

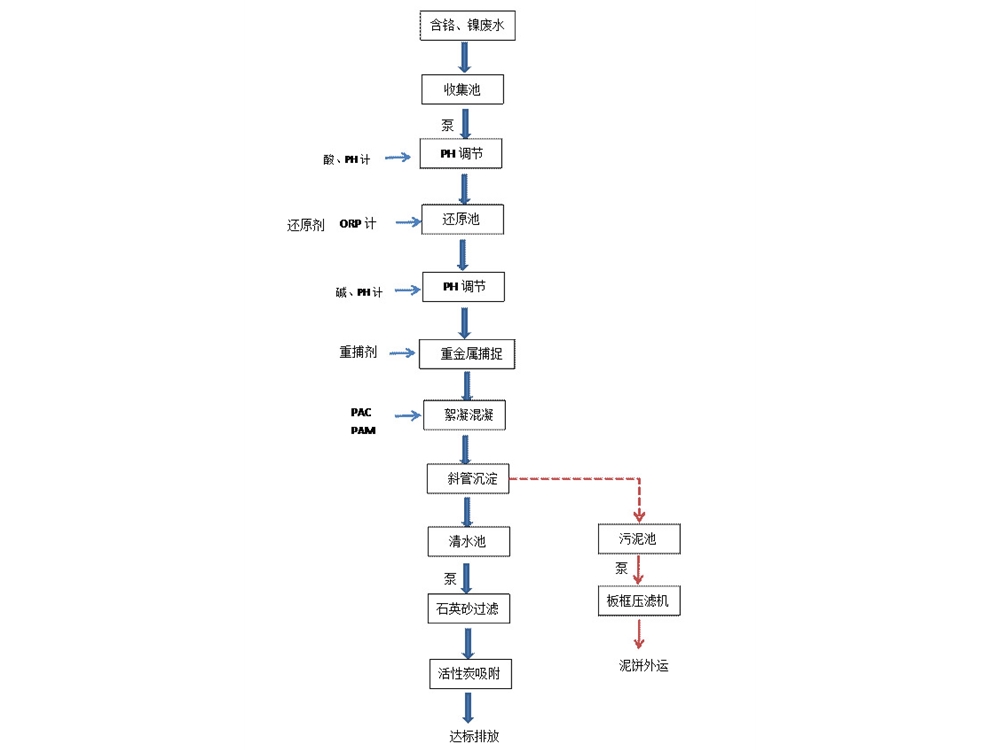

针对废水强酸性、含重金属(Cr⁶⁺、Ni²⁺)物的特征,采用“调节池→Cr⁶⁺还原反应池→中和反应池→混凝絮凝池→斜管沉淀池→综合调节池”的工艺,汇集进入综合调节池后进一步处理后排放。
核心设计思路:
1. 先在酸性条件下将毒性强的Cr⁶⁺还原为低毒Cr³⁺;
2. 再通过中和反应调节pH,使Cr³⁺、Ni²⁺生成氢氧化物沉淀;
3. 最后经混凝絮凝强化沉淀效果,确保悬浮物与重金属去除彻底。
4. 最后通过石英砂过滤、活性碳吸附,可以进一步处理水质后排放。

1. 功能:收集生产废水,均质均量,缓冲水质水量波动,为后续处理提供稳定进水条件;
2. 设计参数:有效容积8m³(停留时间19.2h),尺寸根据现场情况制定;
3. 材质:混凝土结构+环氧防腐涂层,防止酸性废水腐蚀;
4. 配套设备:液位计1套、提升泵1台(流量3m³/h,扬程9m,功率:0.75KW,耐腐蚀材质)。
1. 功能:在酸性条件下,通过还原剂将Cr⁶⁺还原为Cr³⁺,反应原理:Cr₂O₇²⁻+3HSO₃⁻+5H⁺=2Cr³⁺+3SO₄²⁻+4H₂O;
2. 材质:碳钢衬玻璃钢防腐材质;
3. 运行控制:投加98%酸调节pH至2-3,投加10%焦亚硫酸钠溶液(理论摩尔比Cr⁶⁺:Na₂S₂O₅=1:3,实际过量20%-30%),通过ORP计监测反应终点(ORP值控制在250-300mV);
4. 配套设备:变速搅拌机2台(功率0.5kW,G值300-600s⁻¹)、在线pH计1套、在线ORP计1套、加药装置2套,计量加药泵2台,流量0-50L/h。
1. 功能:调节废水pH至8-9,使Cr³⁺、Ni²⁺生成氢氧化物沉淀;
2. 材质:碳钢衬玻璃钢防腐;
3. 运行控制:投加氢氧化钠溶液(10%浓度)微调pH至8-9,确保重金属完全沉淀;
4. 配套设备:变速搅拌机1台(功率0.75kW)、在线pH计1套、计量加药泵1台,流量0-100L/h)。
1. 混凝池功能:投加PAC(聚合氯化铝),形成微小絮体,吸附水中悬浮颗粒与重金属沉淀;
◦ 运行控制:PAC投加量50-100mg/L,配制成5%溶液投加。
2. 絮凝池功能:投加PAM(聚丙烯酰胺),使微小絮体凝聚成大矾花,便于后续沉淀分离;
◦ 运行控制:PAM投加量0.5-1mg/L,配制成0.1%溶液投加;
◦ 配套设备:低速搅拌机2台(功率0.75kW,G值30-60s⁻¹,避免矾花破碎)、计量加药泵2台(PAC与PAM各1台,流量0-30L/h)。
3. 功能:实现固液分离,去除水中的悬浮物、重金属沉淀物与氟化物沉淀;
4. 材质碳钢衬玻璃钢防腐,斜管采用蜂窝式聚丙烯材质(倾角60°,管径50mm);
5. 配套设备:污泥斗(锥底角度60°,便于污泥汇集)、污泥泵1台,流量3m³/h,扬程9m、出水堰(锯齿形,确保出水均匀)。
1. 污泥浓缩池:将沉淀池污泥浓度从3%-5%浓缩至10%-15%,停留时间12h;混凝土结构+环氧防腐涂层
2. 板框压滤机:过滤面积10㎡,工作压力0.6-0.8MPa,将浓缩污泥脱水至含固率25%-35%的泥饼,泥饼含Cr、Ni等重金属,按危险废物委托有资质单位处置;
3. 配套设备:压滤机进料气动隔膜泵1台DN40。空压机1台,3KW。
1. 药剂种类:焦亚硫酸钠(还原剂)、酸(调pH)、氢氧化钠(pH微调)、PAC(混凝剂)、PAM(絮凝剂)、重金属捕捉剂;
2. 溶药罐:共6个(每种药剂1个)PE材质,带搅拌器(功率0.75kW)计量泵;
3. 配套设备:药剂投加管路(UPVC材质)、阀门、流量计等,确保投加精准稳定。
|
序号 |
名称 |
规格型号 |
单位 |
数量 |
备注 |
|
一 |
斜管沉淀一体化设备 |
||||
|
1 |
设备箱体 |
外形尺寸:L*B*H=3*1.5*2m |
1 |
台 |
公司自产 |
|
2 |
原水提升泵 |
WQ3-9-0.75,氟塑料 |
1 |
台 |
国产优质 |
|
3 |
斜管填料 |
Ф50 |
1 |
m2 |
优质国产 |
|
4 |
填料支架 |
10#槽钢、6#角钢、Ф14螺纹钢组合件 |
1 |
套 |
公司自产 |
|
5 |
加强筋 |
方管,扁钢 |
1 |
套 |
公司自产 |
|
6 |
减速搅拌机 |
BLD09-11-0.75 |
6 |
台 |
国产优质 |
|
7 |
连杆及叶轮 |
碳钢衬塑 |
6 |
个 |
国产优质 |
|
8 |
进水管 |
Dn40 |
1 |
套 |
国产优质 |
|
9 |
溢流堰 |
300mm*400mm,L=1000mm,碳钢防腐 |
1 |
套 |
公司自产 |
|
10 |
锥形污泥斗 |
|
1 |
个 |
公司自产 |
|
11 |
手动排泥阀 |
Dn40 |
1 |
套 |
国产优质 |
|
12 |
平台爬梯 |
配套,碳钢防腐 |
1 |
套 |
公司自产 |
|
13 |
酸加药装置 |
100L搅拌机,计量泵 |
1 |
套 |
国产优质 |
|
14 |
碱加药装置 |
100L,搅拌机,计量泵 |
1 |
套 |
国产优质 |
|
15 |
PAC加药装置 |
500L,搅拌机,计量泵 |
1 |
套 |
国产优质 |
|
16 |
PAM加药装置 |
500L,搅拌机,计量泵 |
1 |
套 |
国产优质 |
|
17 |
还原剂加药装置 |
500L,搅拌机,计量泵 |
1 |
套 |
国产优质 |
|
18 |
重金属捕捉剂 |
500L,搅拌机,计量泵 |
1 |
套 |
国产优质 |
|
19 |
PH计 |
0-5m |
2 |
套 |
国产优质 |
|
20 |
ORP计 |
0-5m |
2 |
套 |
国产优质 |
|
二 |
电气控制系统 |
||||
|
1 |
控制柜 |
材质:手动自动控制,碳钢喷塑 |
1 |
台 |
公司自产 |
|
2 |
电器元件 |
正泰 |
1 |
套 |
国产优质 |
|
三 |
污泥处理系统 |
||||
|
1 |
板框压滤机 |
10平方 |
1 |
台 |
国产优质 |
|
2 |
气动隔膜泵 |
DN40 |
1 |
台 |
国产优质 |
|
3 |
空压机 |
3KW |
1 |
台 |
国产优质 |
|
4 |
电控系统 |
手动/自动控制 |
1 |
套 |
国产优质 |
1. 设备防腐:所有与废水接触的构筑物、设备、管道均采用防腐材质(FRP、PE、氟塑料、环氧涂层等),避免酸性废水腐蚀;
2. 操作安全:加药区设置通风设施,操作人员需佩戴耐酸碱手套、护目镜、防毒面具等防护用品,避免药剂接触皮肤或吸入有害气体;
3. 应急处理:设置应急事故池(容积5m³),应对突发水质异常或设备故障;配备中和应急箱(含石灰粉、急救用品),处理药剂泄漏;
4. 危废管理:污泥压滤后密封存放于危废暂存间,做好台账记录,委托有资质单位定期处置,严禁随意丢弃。
1. 施工周期:20天(含设备采购、安装、调试);
2. 调试周期:7天(含药剂投加量优化、设备联动运行);
3. 售后服务:设备质保1年,提供技术培训与终身维护咨询。
